本市では、「さいたま市エネルギー・スマート活用ビジョン~新エネルギー政策~」のリーディング事業として、平成25年度から平成27年度の3年間で避難所に指定されている全市立学校に太陽光発電設備および蓄電池の導入を行いました。

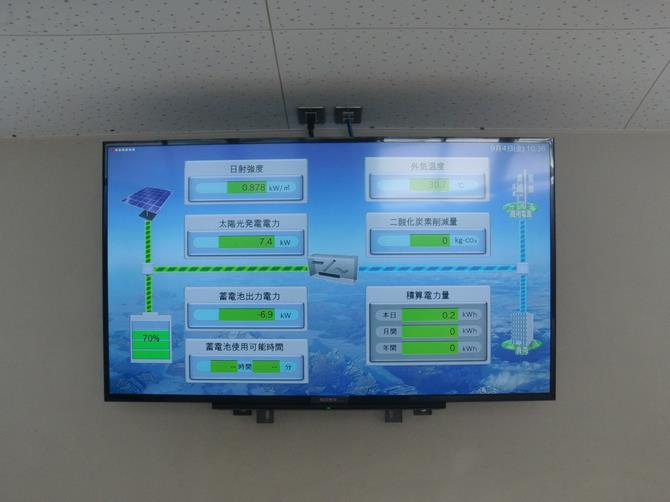

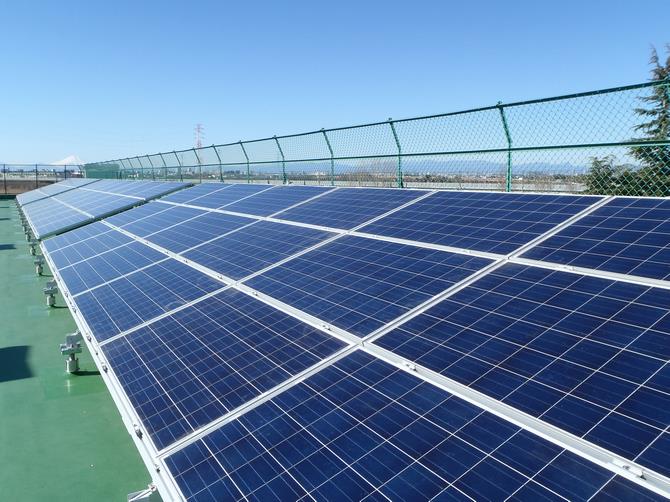

太陽光パネル 蓄電池 発電情報モニター

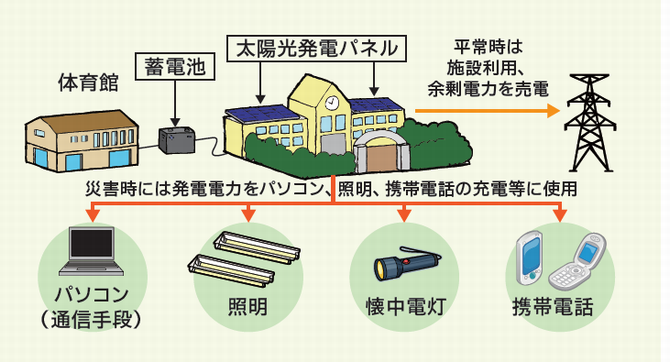

災害コンセント 太陽光・蓄電池システムの概要
平成28年3月18日に行われた完成記者発表資料について
総合評価方式による一般競争入札(WTO対象)により、事業者を決定しました。
日程(予定) | 内容 | ||
---|---|---|---|
平成25年度 | 7月1日 | 入札公告 | |
7月11日 | 現地見学会(終了しました) | ||
8月21日 | 総合評価委員会 入札書の開札 最優秀提案者の選定 |
||
8月30日 | 事業者との仮契約 | ||
10月22日 | 9月議会承認 事業者との本契約 初年度31校の設計 |
||
12月 | 初年度31校の施工・工事監理 | ||
3月 | 初年度31校の施工完了 | ||
平成26年度 | 4月 | 2年目61校の設計および施工・工事監理 | |
3月 | 2年目61校の施工完了 | ||
平成27年度 | 4月 | 3年目60校の設計および施工・工事監理 | |
2月 | 3年目60校の施工完了 |
